Baustellenticker
+++ 11.05.2026: Die Carportanlage sowie das Mulden-Rigolensystem zur Starkregenvorsorge sind hergestellt. Die Stellplatzanlage ist zur Nutzung freigegeben auch wenn die Wiederherstellung der Asphaltdecke noch aussteht. Die PV-Module sind auf dem Carport verlegt und die Kabelstränge gezogen. Die Lieferung und Montage der Wechselrichter und damit verbunden die Inbetriebnahme der Anlage steht noch aus.

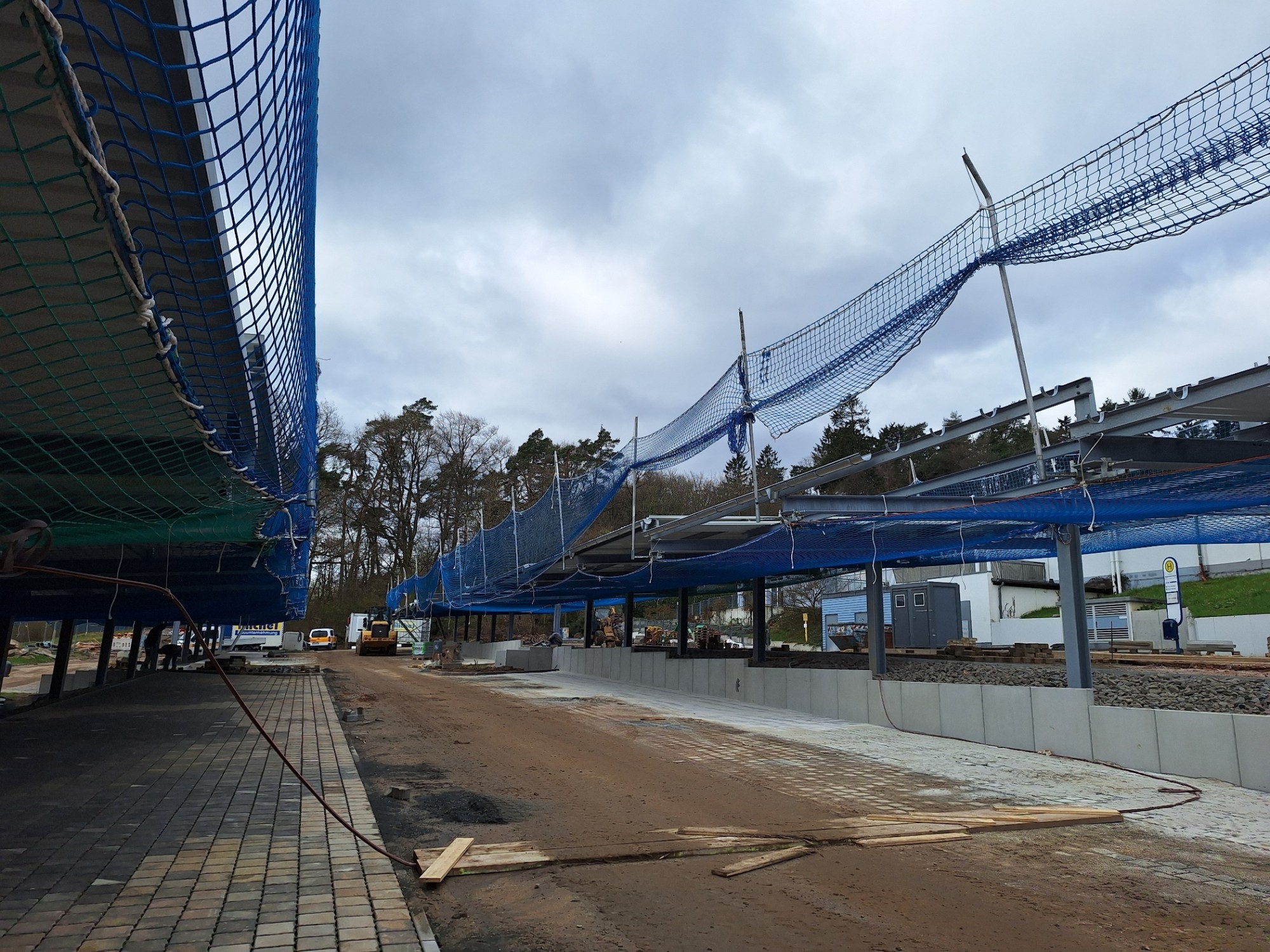

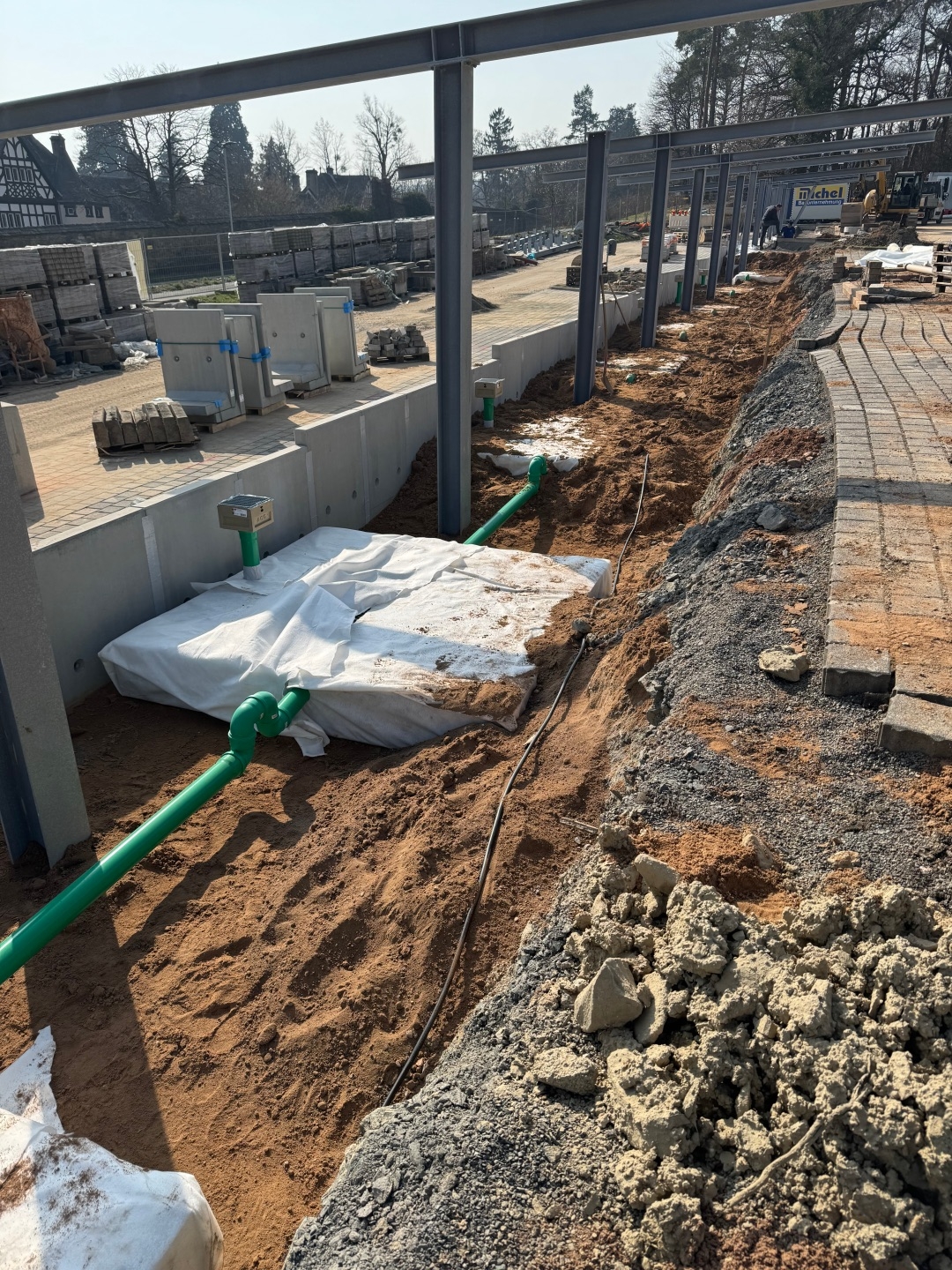

+++ 27.03.2026: Ein Großteil der Stellplatzflächen ist wieder hergestellt. Die Mulden-/Rigolenanlage ist fertig gestellt. Der finale Pufferspeicher wird derzeit eingebaut und angeschlossen. Der Stahlbau zur Carportanlage steht kurz vor dem Abschluss. Derzeit werden die Trapezbleche auf der Stahlkonstruktion sowie die Regenwasserableitung vom Dach installiert. Gegenwärtig ist geplant, dass der Solarteur ab der KW15 beginnt, die PV-Module zu installieren.
